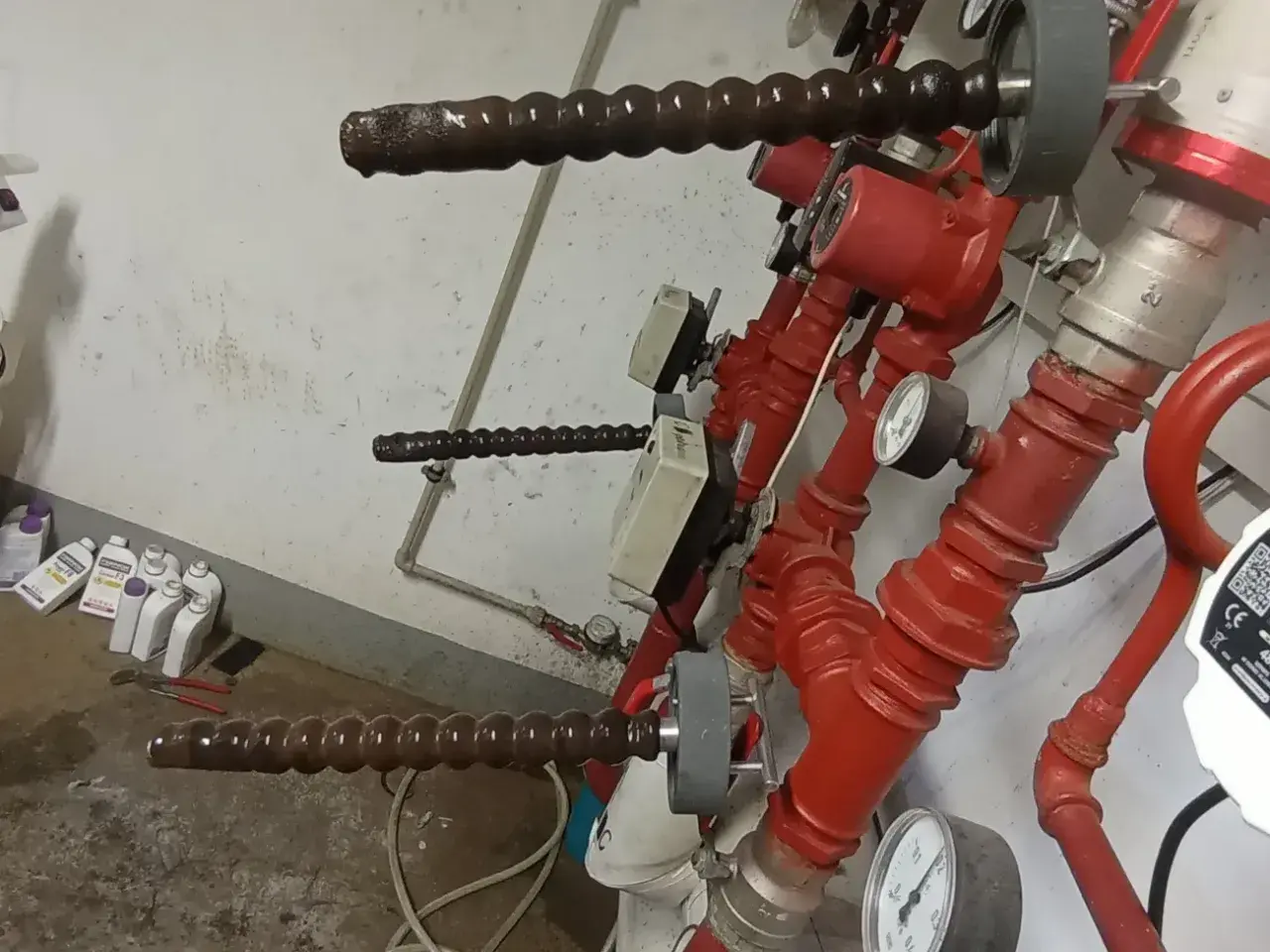

Pierwsze uruchomienie ogrzewania podłogowego to moment, w którym instalacja przestaje być teorią, a zaczyna pracować na komfort domu. Ja traktuję ten etap jak test jakości całej budowy: jeśli przejdzie się go spokojnie, podłoga odda ciepło równomiernie, a ryzyko pęknięć, odspojeń i problemów z wilgocią wyraźnie spada. W tym tekście pokazuję, co sprawdzić przed startem, jak prowadzić wygrzewanie i kiedy różne systemy wymagają innych ustawień.
Najważniejsze rzeczy, które warto mieć pod kontrolą przed startem podłogówki
- Nie uruchamiaj systemu pełną mocą od razu. Stopniowy wzrost temperatury chroni wylewkę i warstwy wykończeniowe.
- Jastrych musi dojrzeć. Przy cementowym zwykle czeka się około 21 dni, przy anhydrytowym około 7 dni, ale decyduje też instrukcja producenta.
- Wygrzewanie to proces, nie jeden dzień. Temperaturę podnosi się zwykle o 5°C w określonych odstępach czasu, aż do wartości docelowej.
- Bez odpowietrzenia i regulacji nie ma dobrego startu. Nierówne przepływy od razu odbijają się na pracy całej instalacji.
- Pod okładzinę trzeba zejść z wilgocią do bezpiecznego poziomu. Przy wielu podłogach liczy się wynik pomiaru CM, a nie samo „wydaje się suche”.
- Różne systemy startują inaczej. Wodne, elektryczne i suche podłogówki nie mają identycznej procedury pierwszego włączenia.
Co sprawdzić przed pierwszym startem instalacji
Zanim podam ciepło na podłogę, zawsze zaczynam od prostych rzeczy. Jeśli instalacja jest wodna, sprawdzam odpowietrzenie pętli, ciśnienie w układzie, ustawienie przepływów na rozdzielaczu i to, czy siłowniki oraz sterowniki faktycznie otwierają obiegi. Rozdzielacz to po prostu miejsce, w którym woda trafia do poszczególnych pętli, więc każdy błąd w tym punkcie od razu widać na całej podłodze.
Przeczytaj również: Ogrzewanie z sieci - Czy to się opłaca? Co sprawdzić przed zakupem?
Minimum, którego nie pomijam
- Szczelność instalacji potwierdzona protokołem próby ciśnieniowej.
- Odpowietrzenie wszystkich pętli, także tych najdłuższych i najbardziej oddalonych.
- Ustawione przepływy na rozdzielaczu, żeby podłoga grzała równomiernie, a nie tylko w jednym miejscu.
- Sprawny termostat i czujnik podłogowy, jeśli system z nich korzysta.
- Dojrzała wylewka, czyli taka, która osiągnęła wymagany czas wiązania.
- Brak przypadkowych przesłon na powierzchni, takich jak kartony, grube folie czy elementy zabudowy ograniczające oddawanie ciepła.
Jeśli budynek ma pompę ciepła, kocioł kondensacyjny albo inne niskotemperaturowe źródło ciepła, pilnuję też, by start odbywał się na spokojnych parametrach. Dopiero kiedy hydraulika i sterowanie są uporządkowane, ma sens przejść do samego wygrzewania posadzki.

Jak wygląda bezpieczne wygrzewanie posadzki
Wygrzewanie nie służy tylko temu, żeby w domu zrobiło się cieplej. Jego zadaniem jest równomierne odprowadzenie wilgoci z jastrychu i rozładowanie naprężeń, które mogłyby później uszkodzić podłogę wykończeniową. Ja nie traktuję tego etapu jak „szybsze suszenie”, tylko jak kontrolowany proces, w którym ważniejsze od szybkości jest tempo i stabilność.
| System | Najwcześniej można zacząć | Jak prowadzę start | Na co patrzę |
|---|---|---|---|
| Jastrych cementowy, ogrzewanie wodne | Najczęściej po około 21 dniach | Start od temperatury około 5-10°C powyżej temperatury otoczenia, potem wzrost o 5°C co 2-3 dni, do około 45-50°C, utrzymanie tej wartości przez kilka dni i stopniowe schładzanie | Stała temperatura zasilania, dobra wentylacja i brak przeciągów |
| Jastrych anhydrytowy, ogrzewanie wodne | Najczęściej po około 7 dniach | Analogiczny start, potem podnoszenie temperatury o 5°C na dobę lub w dłuższych odstępach, aż do około 55°C, a następnie stopniowe obniżanie | Dokładny harmonogram warto brać z instrukcji producenta jastrychu |
| Mata elektryczna pod płytkami | Zwykle po 14 dniach od montażu płytek, przy stałej temperaturze pomieszczenia minimum 18°C | Start od około 19°C temperatury podłogi, potem stopniowe dojście do około 24°C w ciągu 3 dni | Kluczowe są klej, fuga i tempo odciążania warstwy wykończeniowej |
| System suchy | Bez klasycznego wygrzewania wylewki | Temperaturę podnosi się stopniowo, ale nie ma etapu suszenia jastrychu | Trzeba trzymać się instrukcji całego układu i okładziny |
W praktyce nie ma jednej magicznej liczby dla każdego domu. Jeśli wykonawca jastrychu albo producent systemu podaje własny protokół, to właśnie on jest ważniejszy niż skróty z internetu. W wielu nowoczesnych podłogach przyjmuje się też limit temperatury powierzchni około 27°C, więc nie warto gonić za zbyt wysokim ustawieniem, zwłaszcza przy panelach i drewnie. Pomaga zwykłe, spokojne wietrzenie, ale bez przeciągów, bo gwałtowny ruch powietrza potrafi wysuszyć wylewkę nierówno.
To właśnie w tym tempie widać różnicę między instalacją przygotowaną porządnie a taką, którą ktoś próbował „przyspieszyć”. I właśnie pośpiech jest najczęstszym powodem problemów, o których często dowiadujemy się dopiero po kilku tygodniach.
Dlaczego pośpiech przy uruchamianiu robi najwięcej szkód
Największy błąd, jaki widzę na budowach, to próba dogrzania wszystkiego jednym ruchem. Podłoga nie lubi skoków temperatury, bo materiał pracuje wtedy nierówno: jedna warstwa już się rozszerza, druga nadal trzyma wilgoć, a w środku powstają naprężenia. Z zewnątrz wszystko może wyglądać dobrze, ale skutki pojawiają się później.
- Pęknięcia skurczowe w jastrychu, które później przenoszą się na warstwy wykończeniowe.
- Odspajanie kleju i spoin, zwłaszcza jeśli okładzina została położona na zbyt wilgotnym podkładzie.
- Szczeliny w panelach albo drewnie, kiedy temperatura rośnie zbyt szybko albo przekracza dopuszczalny poziom.
- Nierównomierne wysychanie, które wydłuża cały proces zamiast go skracać.
- Problemy z gwarancją, jeśli producent wymaga protokołu wygrzewania lub pomiaru wilgotności, a dokumentacji nie ma.
Z mojego punktu widzenia lepiej stracić dwa dni na prawidłowy rozruch niż później kilka tygodni na poprawki. W budynkach, które mają być trwałe i przewidywalne w użytkowaniu, ten etap robi większą różnicę niż wiele drobnych decyzji wykończeniowych. A skoro sam start już jest jasny, trzeba jeszcze dobrze rozróżnić, że nie każdy system zachowuje się tak samo.
Czym różni się start podłogówki wodnej, elektrycznej i suchej
Najczęściej mówi się o „podłogówce” jak o jednym rozwiązaniu, ale z punktu widzenia uruchomienia to nieprawda. Inaczej pracuje układ wodny zatopiony w jastrychu, inaczej mata elektryczna pod płytkami, a jeszcze inaczej system suchy, który nie ma klasycznej wylewki do wygrzewania. Ja zawsze rozdzielam te trzy przypadki, bo to oszczędza później mnóstwo nieporozumień.
| System | Co jest najważniejsze przy starcie | Praktyczna uwaga |
|---|---|---|
| Wodny w jastrychu | Temperatura zasilania, odpowietrzenie, hydrauliczne zrównoważenie pętli | Ma największą bezwładność, więc reaguje wolniej, ale też stabilniej |
| Elektryczny | Stan maty, termostatu i ograniczenie temperatury podłogi | Szybciej reaguje na zmiany, ale też szybciej pokazuje błędy w sterowaniu |
| Suchy | Instrukcja całego układu i parametry okładziny | Nie ma etapu wygrzewania wylewki, ale nadal trzeba podnosić temperaturę stopniowo |
W praktyce system suchy często kusi szybszym efektem, ale to nie znaczy, że można go traktować mniej dokładnie. Wręcz przeciwnie, bo szybka reakcja układu wymaga jeszcze większej dyscypliny po stronie sterowania. Niezależnie od typu instalacji błędy przy pierwszym tygodniu pracy bywają podobne, tylko w innych miejscach wychodzą na jaw.
Najczęstsze błędy, które psują efekt już w pierwszym tygodniu
Ja najczęściej widzę te same powtarzalne wpadki. Nie są spektakularne, ale właśnie dlatego bywają groźne: ktoś uznaje, że „to tylko ustawienie temperatury”, a tak naprawdę zmienia warunki pracy całej konstrukcji.
- Włączenie maksymalnej temperatury od razu zamiast spokojnego, kontrolowanego wzrostu.
- Niepełne odpowietrzenie pętli, przez co część podłogi grzeje słabiej albo nierówno.
- Regulacja „na oko” bez sprawdzenia przepływów i bez odniesienia do projektu.
- Suszenie nagrzewnicą lub przeciągiem, które powoduje nierównomierne wysychanie jastrychu.
- Zakrywanie podłogi kartonami, folią albo ciężkimi elementami zabudowy, przez co ciepło nie może swobodnie oddawać się do pomieszczenia.
- Ignorowanie zaleceń producenta okładziny, zwłaszcza przy panelach, drewnie i winylach.
- Brak zapisu parametrów, który później utrudnia diagnozę i odbiór instalacji.
Jeśli mam coś sprawdzić dwa razy, to właśnie przepływy i protokół wygrzewania. To są drobiazgi tylko z pozoru, bo później decydują o tym, czy podłoga będzie pracowała równo. A kiedy konstrukcja już się ustabilizuje, trzeba jeszcze dopiąć temat warstwy wierzchniej, bo ona też ma swoje wymagania.
Jak przygotować podłogę pod finalną okładzinę
Tu zaczyna się etap, który wielu inwestorów traktuje zbyt lekko. Sama podłogówka może być uruchomiona poprawnie, ale jeśli pod okładziną zostanie za dużo wilgoci, efekt końcowy i tak będzie słaby. Dlatego patrzę na dwa parametry naraz: wilgotność podłoża i dopuszczalną temperaturę powierzchni.
Wilgotność mierzy się zwykle metodą CM, czyli karbidową. Orientacyjnie dla wielu okładzin przy ogrzewaniu podłogowym spotyka się wartości rzędu 1,5% CM dla jastrychu cementowego i 0,3% CM dla anhydrytowego, ale to nie jest jedna sztywna reguła dla każdego materiału. Zawsze sprawdzam wymagania konkretnej podłogi, bo drewno, laminat, winyl i płytki mają inne granice tolerancji.| Okładzina | Na co patrzę przed montażem | Praktyczna uwaga |
|---|---|---|
| Płytki ceramiczne | Równy podkład, odpowiedni klej, brak nadmiernej wilgoci | Tu liczy się głównie stabilność kleju i równy rozkład temperatury |
| Panele i laminat | Limit temperatury powierzchni i dobrze wysuszony jastrych | Przy wielu systemach podłoga nie powinna przekraczać 27°C na powierzchni |
| Drewno warstwowe | Niska wilgotność podłoża i bardzo spokojne zmiany temperatury | To materiał najbardziej wrażliwy na skoki ciepła i wilgotności |
| Winyl lub PCV | Stabilne podłoże i zgodność z instrukcją producenta | Tu błędy w temperaturze i wilgotności wychodzą szybciej niż przy płytkach |
Przy podłogach drewnianych i laminowanych często trzeba też wyłączyć ogrzewanie na co najmniej 24 godziny przed montażem, a po ułożeniu okładziny odczekać kolejne 48 godzin przed ponownym, stopniowym włączeniem. Tę część zawsze rozpatruję razem z klejem, fugą i zaleceniami producenta, bo to one rozstrzygają, kiedy podłoga jest naprawdę gotowa. Kiedy wszystko jest już uruchomione i zabezpieczone, zostaje jeszcze jeden element, który wielu osobom wydaje się formalnością, a w praktyce bardzo pomaga.
Co zapisuję po starcie, żeby nie wracać do tych samych błędów
Po uruchomieniu zostawiam sobie prosty ślad w dokumentacji. Nie chodzi o biurokrację dla samej biurokracji, tylko o to, żeby po kilku miesiącach nie zgadywać, co dokładnie ustawiono i kiedy. To przydaje się przy gwarancji, odbiorze domu, późniejszych regulacjach, a w nieruchomości inwestycyjnej także przy przekazaniu budynku kolejnemu właścicielowi.
- Datę rozpoczęcia wygrzewania i moment osiągnięcia temperatury docelowej.
- Parametry zasilania na każdym etapie rozruchu.
- Wynik pomiaru wilgotności przed montażem okładziny.
- Informację o próbie szczelności i ewentualnych poprawkach hydraulicznych.
- Uwagi wykonawcy dotyczące sterowania, limitów temperatury i czasu pracy systemu.
Jeśli miałbym zostawić jedną zasadę na koniec, byłaby prosta: spokojny start, kontrolowana temperatura i pełna dokumentacja. W ogrzewaniu podłogowym właśnie te trzy rzeczy robią największą różnicę między instalacją, która działa bezproblemowo przez lata, a taką, która od początku wymaga korekt.
